Buenos días,
De que manera puedo evidenciar el porcentaje de avance planificado para cada incidencia de un proyecto?

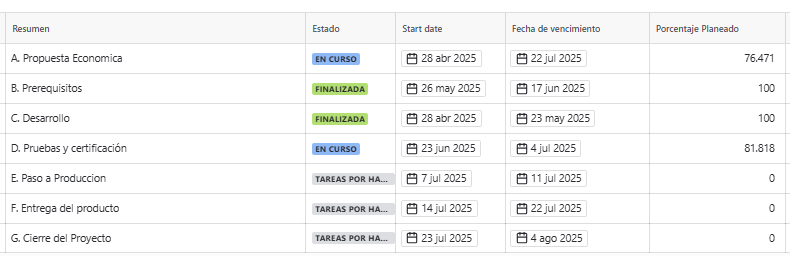

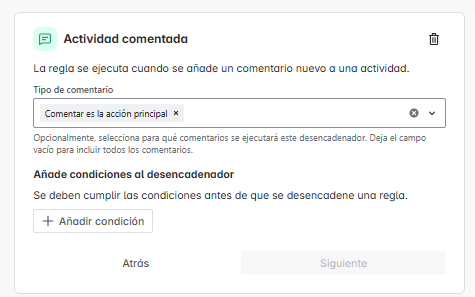

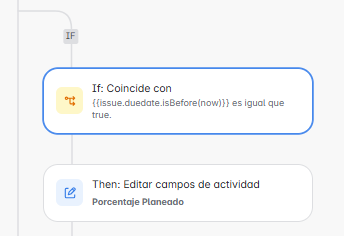

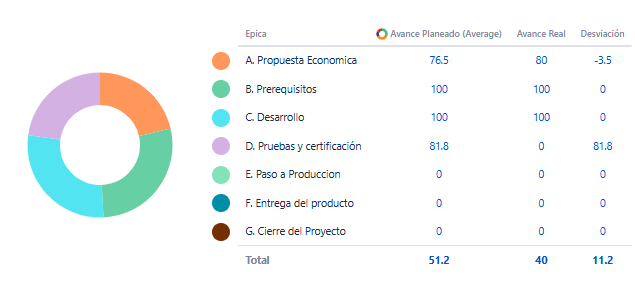

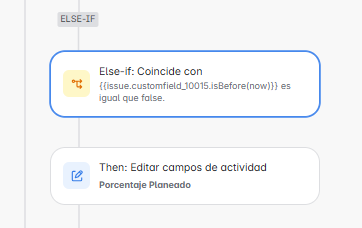

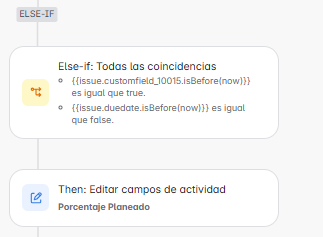

El porcentaje de avance planificado debería de tomar en cuenta la fecha de inicio y la fecha de vencimiento, ambas fechas debería de brindar un % planificado en relación a la fecha actual.
